番禺4-2/5-1调整项目加工设计项目是我公司自成立以来所承接的最大型加工设计项目,有着复杂的项目背景,是油建有史以来最为关注重视的大型组块项目,有以下特点:
l 项目背景复杂;
l 工期紧,详设、加设、建造基本同时进行;
l 承接建造的合众公司场地配置紧张,加工设计难度、工作量大;
l 建造施工队伍组成复杂,模块分包多;
l 4-2DPPA、5-1DPPB两平台同时建造;
l 各方领导高度重视。

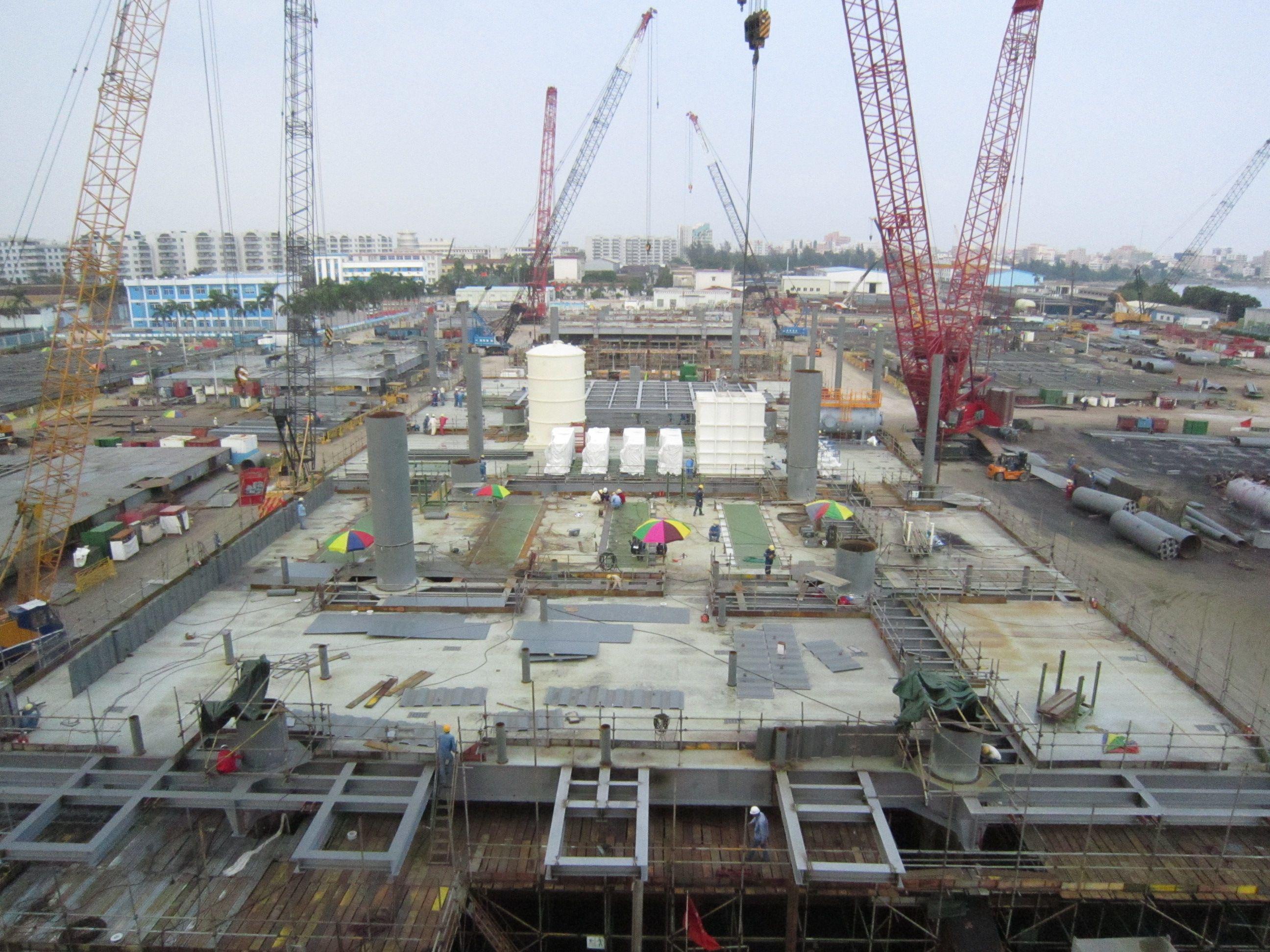

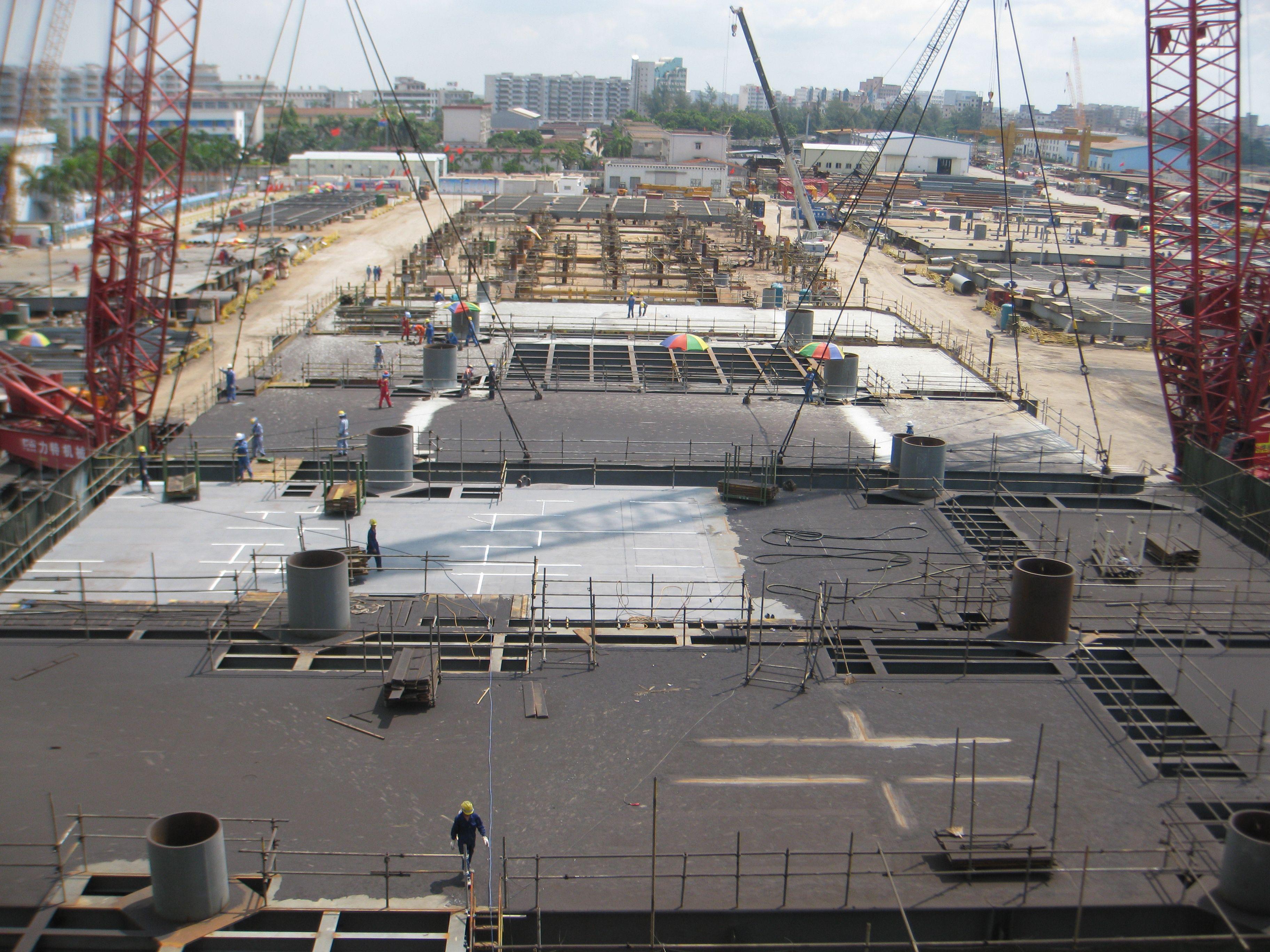

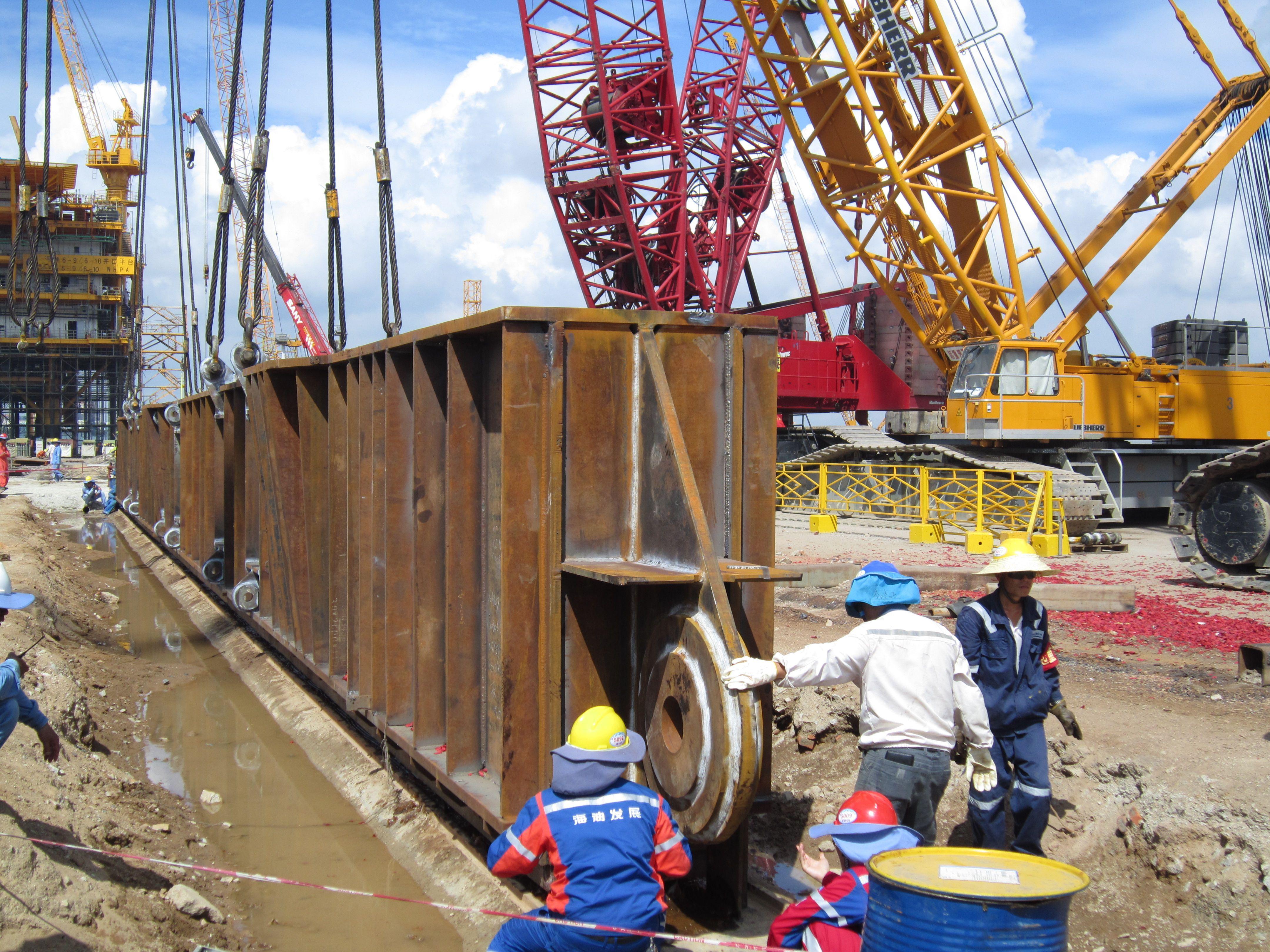

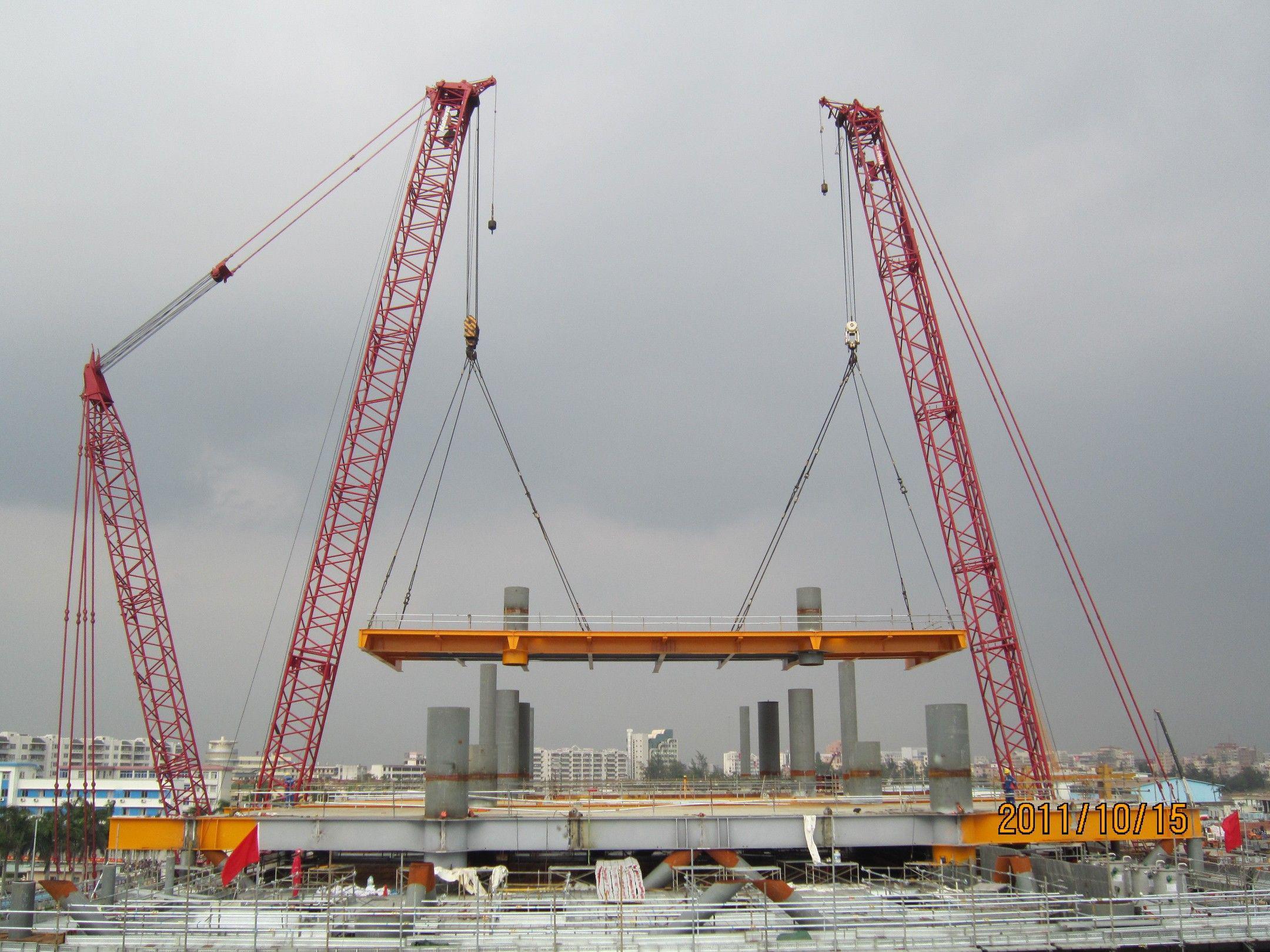

在此背景下,我公司自项目启动后,成立加工设计项目组,积极配合湛江勘察设计公司及合众建造项目组做好前期准备工作,对场地、吊装作业进行规划,多次召开专题会议,最终确定水平片吊装作业50次,夹层吊装4次,大型滑靴吊装8次。在项目过程中,我公司针对项目的实际情况采取了多项措施以保证项目需求:合理调配人员,成立专项小组,建立文档管理机制,举行日会、周会等。有效的保证项目的顺利进行,避免耽误建造工期。
该项目自2011年1月27日启动至2012年5月17日拖拉装船,历时476天(1年3个月21天),届时我公司己完成了与业主签定的合同范围内的所有设计、修改及变更工作。我公司所承接的加工设计是整个建造项目的顺利进行有力保障,得到业主、建造项目组的充分肯定。
